Die GEWI informiert regelmäßig über den aktuellen Stand der Wiederaufbauprojekte in und um Sinzig

27.10.: So geht der Wiederaufbau in Sinzig voran

So könnte der Christinensteg und das Rhein-Ahr-Stadion aussehen.  Foto:von Werner Sobek GmbH

Sinzig. Die GEWI – Gesellschaft für Entwicklung, Wiederaufbau und Innovation mbH aus Sinzig informiert einmal im Monat über den aktuellen Stand der Wiederaufbauprojekte in und um Sinzig. Die Sachstände können parallel auch auf der Homepage der GEWI unter www.gewi-sinzig.de oder mittels Scans der QR-Code Schilder vor Ort eingesehen werden.

In der Realschule laufen im Erdgeschoss nach wie vor die Arbeiten zum Innenausbau zu verschiedenen Gewerken. Fortlaufend werden immer wieder neue, kleine Meilensteine des komplexen Projekts erreicht, wie aktuell beispielsweise der Einbau der Türzargen, Innentüren und der Beginn mit dem Einbau der Fensterbänke. Die Fachplanungen HLS und Elektro werden auf die Planung der Ausstattung feinabgestimmt.

Der Sporthallenbereich der Rudi-Altig-Halle inkl. temporärer Umkleidecontainer wurde mit eingeschränkter Nutzung in Betrieb genommen. Weitere Ausschreibungen für die Nebenräume der Sporthalle sind in Vorbereitung (EU weit). Zu den Arbeiten zum 2. Bauabschnitt, der Nebenräum, werden Startgespräche organisiert. Begonnen werden muss mit der hochwassersicheren Einhausung auf dem Flachdach des Umkleidetrakts, wo die Technik untergebracht wird. Hier bestehen derzeit Anlaufschwierigkeiten in Bezug auf die Prüfstatik und Detailplanung. Diese sind in Klärung, sodass die Ausführung beginnen und auch die Folgegewerke eingetaktet werden können. Die Vor- und Entwurfsplanung zum Neubau Schulmensa in Kombination mit der Stadthalle wurde am 22.09.2025 im Stadtrat mehrheitlich beschlossen. Nun erfolgt die Ausarbeitung der weiteren Planungsphasen, sodass der Bauantrag sowie der Förderantrag noch in diesem Jahr eingereicht werden kann.

Bei den Sportanlagen sieht es wie folgt aus:

Zum Tennisclub Bad Bodendorf wurde im Oktober das Richtfest gefeiert. Begonnen wird nachfolgend mit den Gewerken zum Innenausbau. Außerdem laufen die Arbeiten zum Gewerk Dachdecker und zu Teilbereichen der Fassade.

Zum Vereinsheim des Minigolfclub Bad Bodendorf steht die Fertigstellung bevor und weitere Abnahmen zu Gewerken erfolgen demnach. Die Erschließung des Gebäudes wird derzeit im Zuge der Außenanlagen hergestellt. Im Anschluss erfolgen Restarbeiten zum Gebäude und den Flutschotts. Die offizielle Eröffnung soll im Frühjahr zum Saisonbeginn 2026 gefeiert werden. Der Wiederaufbau des zugehörigen Parkplatzes erfolgt über eine separate Straßeninfrastrukturmaßnahme.

Die Genehmigungsplanung mit Bauantrag für den Spielplatz in der Friedrich-Spee-Straße wurde fertiggestellt und bei der Kreisverwaltung Ahrweiler eingereicht. Die Ausführungsplanung wird nun begonnen und die Koordination zur Vergabe der Kampfmittelsondierung des Grundstücks erfolgt. Der Beginn der Ausführung ist für Frühjahr/Sommer 2026 geplant, sofern bis dahin eine Baugenehmigung zu dem Vorhaben vorliegt.

Die Planungen für das endgültige Stadion sind im vollen Gange. Am 29.10.2025 wird die Vor- und Entwurfsplanung im Bauausschuss vorgestellt. Der Plan beinhaltet die Verbindung des neuen Vereinsheim mit dem Christinensteg. Ziel ist es auch hier, den Bauantrag sowie Förderantrag bis Ende des Jahres einzureichen.

Im Bereich der Brücken sieht es wie folgt aus: Derzeit wird beim Spessartsteg auf die wasserrechtliche Ausnahmegenehmigung gewartet. Parallel dazu wurde nun entschieden, dass die Ausführungsplanung begonnen wird, sodass keine Zeit verloren geht. Ziel ist es, dass die Ausschreibung ggf. noch in diesem Jahr und der Baustart im Frühjahr 2026 erfolgen kann.

Die Genehmigungsplanung der Ahrmündungsbrücke ist in den letzten Zügen. Hier finden derzeit noch Abstimmungen mit der Genehmigungsbehörde in Punkto Naturschutz statt.

Die Bedarfsplanung des Christinensteg wird parallel zum Stadion (Schnittstelle) auch am 29.10.2025 im Bauausschuss vorgestellt, sodass dann ebenfalls der Förderantrag gestellt werden kann und die letzte EU-Ausschreibung eines Planers in Sinzig erfolgen kann.

Für die Freiherr-vom-Stein Brücke wurde eine Angebotsabfrage für eine Bedarfsplanung durchgeführt. Hintergrund ist, dass aufgrund der Gewässerwiederherstellung und in Abstimmung mit dem Ministerium ein Brückenneubau sinnvoll wäre, um den hydraulischen Durchfluss zu optimieren. Im Zuge der Bedarfsplanung soll sodann erarbeitet werden, welche Brückenkonstruktion hier möglich ist.

Neue Beachvolleyballanlage

Die Vor- und Entwurfsplanung für den Neubau der Beachvolleyball-Anlage am Standort der Barbarossaschule in Sinzig wurden am 18.09.2025 im Stadtrat beschlossen. Die Genehmigungsunterlagen werden ausgearbeitet, sodass der Bauantrag und Förderantrag noch Ende des Jahres eingereicht werden kann.

In Bezug auf die Infrastrukturanlagen haben die Bauarbeiten in der Hohenstaufenstraße (von Herzog-von-Jülich Ring bis Wendehammer auf der Höhe Spessartsteg) begonnen.

Betreffend des 2. Bauabschnitt der Josef-Hardt-Allee waren interne Abstimmungen notwendig. Die Ausschreibung wird derzeit erarbeitet. Aufgrund von fehlenden Kapazitäten wird eine Ausführung in diesem Jahr wohl nicht mehr möglich sein.

Die Planungen zur Wiederherstellung des Grünen Weg befinden sich parallel zum Neubau Stadion und Christinensteg in der weiteren Erarbeitung.

Die Planung zur Burggrafenstraße befindet sich in der Entwurfsplanung. Nun finden Gespräch zu Varianten auf Arbeitsebene statt. Eine Vorstellung in den Gremien soll noch in diesem Jahr erfolgen.

Die Wiederherstellung der Friedrich-Spee-Straße, welche gemeinsam mit dem AZV und der Stadtwerken Sinzig erfolgt, befindet sich in der Ausführung.

Die Arbeiten an der Wiederherstellung des Ahrradweg im Bereich Sinzig und Bad Bodendorf werden voraussichtlich Ende November fertiggestellt. Aufgrund von fehlenden Stahlgeländern kann es sein, dass die Freigabe erst zu einem späteren Zeitpunkt erfolgt.

Die Genehmigungsplanung zum Wohnmobilstellplatz ist in der Ausarbeitung, sodass diese und der Förderantrag noch in diesem Jahr eingereicht werden kann.

Wiederaufbau des Thermalbads: Die Ausschreibung zu den Abbrucharbeiten musste aufgrund fehlender Angebote in der ersten Runde wiederholt werden. Vorgezogene Vergrämungsarbeiten wurden durchgeführt. Die Abbrucharbeiten sollen im November starten und im Februar/März 2026 abgeschlossen sein. Parallel wir die Genehmigungsplanung erstellt und der Bauantrag vorbereitet.

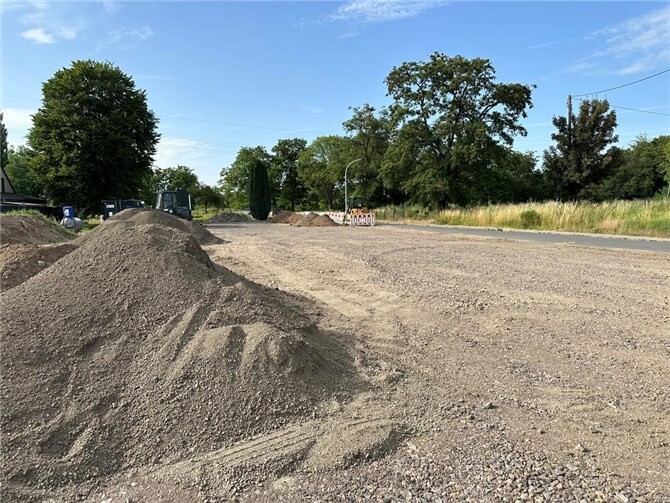

Die Ausführungsplanung für den kommunalen Wohnungsbau in der Friedrich-Spee-Straße ist in Arbeit. Die Kampfmittelsondierung konnte als erstes ausführendes Gewerk in der zweiten Ausschreibungsrunde vergeben werden. Die Erd- und Rohbauarbeiten werden derzeit ausgeschrieben und weitere Gewerke zur Ausschreibung vorbereitet. Die Kampfmitteldetektierung erfolgte in Kalenderwoche 44 und der Beginn der Erdbauarbeiten ist für Dezember 2025 geplant. Der Zeitplan ist davon abhängig, ob die Ausschreibungsrunde erfolgreich ist.

Die Genehmigungsplanung des Tourismusgebäude Bad Bodendorf wird erarbeitet. Der Bauantrag sowie der Förderantrag sind geplant noch bis Ende des Jahres einzureichen. Regelmäßig finden hierzu Abstimmungen mit dem Planungsbüro statt. Parallel erfolgen bereits Abstimmungen zum Materialmanagement für die Ausführungsplanung. Ebenfalls vorbereitet wird das Leistungsverzeichnis zum Abbruch des Bestandsgebäudes, welcher bis Frühjahr 2026 geplant ist.

Die Ausführungsplanung für den kommunalen Wohnungsbau in der Friedrich-Spee-Straße ist in Arbeit.  Foto: ROB

Die Ausführungsplanung für den kommunalen Wohnungsbau in der Friedrich-Spee-Straße ist in Arbeit. Foto: ROB

So könnte der Christinensteg und das Rhein-Ahr-Stadion aussehen. Foto:von Werner Sobek GmbH

Artikel melden

? Vielen Dank! Ihre Meldung wurde erfolgreich versendet.
? Es gab einen Fehler beim Versenden. Bitte versuchen Sie es später erneut.
Kommentare
Bildergalerien
Neueste Artikel-Kommentare
  • Anne: Ein Faustschlag mitten ins Gesicht und ein Dolchstoß mitten ins Herz aller Flutopfer…nicht nur der Toten und deren Angehörigen und Freunden, sondern insbesondere der unzählig vielen traumatisierten Menschen...
  • Betroffener: Wiedermal ein Totalversagen der Justiz und es werden Täter geschützt ! Inzwischen darf man sich wirklich fragen ob diese Justiz überhaupt noch der Gerechtigkeit und dem Volk dient oder einfach nur noch die Politiker zu schützen versucht !
  • Anne: Es ist das kalte Grauen. Wahrscheinlich denkt sich der Täter in Anlehnung an den Mordprozeß im Fall Anna K. aus Gimmigen mit einem ähnlich milden Urteil davon zu kommen. In was für einer Zeit leben wir...
  • Graf: Ja, sehr GUT Ukraine, ist doch bekannt , dass koruptestes Land in Europa ist. Mit den Politiker, sind unsere bezahlt worden? Wunderbar !
Dauerauftrag 2026
Schulsozialarbeiter/in (w/m/d)
Schulhausmeister/in (w
Sonderseite Jahn Eleven
Kirmes in Königsfeld
sprudelndes Sinzig
sprudelndes Sinzig
Empfohlene Artikel
Etwa 30 Bürger folgten der Einladung.  Foto: AKS
266

Bad Breisig. Der Bürgermeister hatte zur Einwohnerversammlung am 28. Mai in die Jahnhalle eingeladen, und trotz hochsommerlicher Temperaturen waren ca. 30 Bürger der Quellenstadt dieser Einladung gefolgt. Zur Unterstützung hatte Marcel Caspers sechs Fachleute aus der Verwaltung an seiner Seite, und so entspannte sich über zwei Stunden ein informationsreicher und diskussionsfreudiger Austausch.

Weiterlesen

Die Kölner Straße in Sinzig: Hier wird bald gebaut.  Foto: ROB
1363

Sinzig. Ab dem 26. Mai 2026 finden im Stadtgebiet Sinzig weitere Straßenbauarbeiten statt, die den Verkehr beeinträchtigen. Zusätzlich zu den Bauarbeiten und Umleitungen im Bereich Schulzentrum wird in der Kölner Straße im Bereich Hohenstaufenstraße bis Ende Juni 2026 eine Baustellenampelanlage installiert, weil baustellenbedingt nur einspuriger Verkehr möglich ist. Da eine Zufahrt über die Hohenstaufenstraße...

Weiterlesen

Die Kläranlage in Sinzig wurde nach der Flut provisorisch repariert und soll ihren Dienst noch bis etwa 2032 versehen. Foto: GS
381

Remagen/Sinzig. 300 Meter Luftlinie von Kripp entfernt wird auf einem Areal von sieben Hektar im südlichen Stadtgebiet von Remagen eine der modernsten und nachhaltigsten Abwasserreinigungsanlagen Europas neu gebaut. Bauherr ist der Abwasserzweckverband (AZV) Untere Ahr, dem die Stadt Bad Neuenahr-Ahrweiler, die Stadt Remagen, Stadt Sinzig, Teile der Gemeinde Grafschaft sowie der Verbandsgemeinde Altenahr und die Verbandsgemeinde Bad Breisig angehören.

Weiterlesen

Weitere Artikel
Rock am Ring 2026: Riesen-Überraschung für die Fans!
1382

Mit diesem Star-Gast hätte wohl niemand gerechnet:

Rock am Ring 2026: Riesen-Überraschung für die Fans!

Nürburgring. Mit dieser Begegnung hatten wohl die wenigsten Festivalbesucher gerechnet: Mitten im Trubel von Rock am Ring 2026 tauchten plötzlich Robert Geiss und Carmen Geiss auf. Das prominente TV-Ehepaar sorgte damit für eine echte Überraschung auf dem Gelände am Nürburgring.

Weiterlesen

Rock am Ring 2026: Mehnersmoos rockt den Ring!
992

Am Ring geht es weiter im Programm:

Rock am Ring 2026: Mehnersmoos rockt den Ring!

Nürburgring. Mehnersmoos ist ein deutsches Rap-Duo aus Frankfurt am Main. Die Gruppe besteht aus den Rappern Frederik Moos und Tobias Mehner. Der Bandname setzt sich aus ihren Nachnamen „Mehner“ und „Moos“ zusammen.

Weiterlesen

Orignale Linkin Park-Klampfe - die gibt es nur in der besonderen Ausstellung! Foto: Axel Live Pictures
335

Ringrocker sollten sich diese Ausstellung nicht entgehen lassen:

Rock am Ring 2026: Heißer Tipp abseits der Bühnen!

Nürburgring. Pünktlich zu Rock am Ring 2026 erwartet die Festivalbesucher eine besondere Überraschung: Die US-Rockband Linkin Park bringt eine zeitlich begrenzte Sonderausstellung exklusiv an den Nürburgring. Die Ausstellung gewährt seltene Einblicke in die Geschichte einer der erfolgreichsten Rockbands der vergangenen Jahrzehnte und präsentiert zahlreiche Originalstücke aus verschiedenen Schaffensphasen der Gruppe.

Weiterlesen

Rund ums Haus
Imageanzeige
Wir helfen im Trauerfall
Dauerauftrag 2026
Vorabrechnung, Nr. AF2025.000354.0, Mai 2026
Anzeigenauftrag #PR106350-2026-0324#
Anzeigenauftrag #PR106350-2026-0324#
Imageanzeige Dauerauftrag 06/2025
Azubispots Koblenz
Azubispots Koblenz, Herr Hastrich
sprudelndes Sinzig
Sprudelndes Sinzig
Sprudelndes Sinzig
First Friday Anzeige Mai
Wertstoffhof - Kaffee Anzeige
Sonderseite Jahn Eleven
Sonfderseite Jahn Eleven
Anzeigensponsoring Sommerbunt - o.B.
